现在正在做产品研发的朋友们都清楚一个情况, 手板的交货日期是直接对项目的总进度产生影响的。
有许多人第一次去进行手板制作的时候, 主观上存在一个错误的大意想法, 以为只要今天把图纸给出去, 那么明天就能够把手板实物拿到手, 结果却是实实在在地等待了整整一周的时间, 甚至到了展会即将开始之际样品依旧没有接收到手。
手板的交货周期并不是处于一成不变的固定状态, 而是根据加工所采用的工艺类型、工件的不同复杂程度以及所选择的表面处理方式等不同因素, 呈现出很大的时间差异表现。
因此接下来将会逐一对手板制作过程中影响到最终交货日期的每一个环节做出详细具体的拆解与讲解, 目的是为了让大家在进行后续工作计划安排的时候拥有一个清晰明了解且确定的心里预期。
一、3D打印手板, 最快1到3天。
在众多的手板工艺类别当中, SLA光固化打印技术的生产效率确实可以被称作是最为快速的。一旦设计文件得到了最终的确认, 对于一些结构相对简单的零件, 客户往往能够在第二天就将其取走。
假如说需求中只需要提供未经任何表面处理的原始毛坯件, 而不涉及其他的后期加工步骤, 那么这批零件甚至完全有希望在24小时之内的时间段里完成出货并送达到指定位置。
3D打印之所以快, 是因为不需要编程调机。在文件切片之后, 就可以直接开工了。一台机器一次能打多个零件。对于复杂结构也不用拆件。如果加上打磨喷油的话。一般2到3天就可以了。
可是, 3D打印技术存在不足之处。 resin材质制作出来的零件容易发脆, 根本没法拿去进行功能方面的测试工作, 大家只能大概看看它的外形好不好看。
此外, 打印出来的东西表面粗糙度相当高, 必须经过打磨以及喷涂油漆这些处理步骤之后, 才具备被正式展示的条件, 而完成这一系列的工序, 往往需要耗费一至两个天的时间。要是选择采用SLS尼龙这种材料来进行打印操作, 亦或是选用金属材料开展打印业务, 所需要花费的时间还要再多出一些才行。
二、CNC手板, 制作时间是三到七天。
CNC加工的速度是比较慢的, 因为它需要进行编程, 还需要进行调机, 而且需要分多次装夹。对于简单外观件来说, 3天就能做出结果来, 而对于复杂结构件的话, 起步就是5天。
CNC的交期之所以比较长, 主要是在好几个环节上面花了时间。第一点是编程师需要去编写刀路程序。第二点是机台方面需要进行找正和装夹的操作。第三点是加工过程被分成了粗加工、半精加工和精加工这几个步骤来逐步进行。
零件如果越复杂的话, 那么装夹的次数就会越多, 所需的时间也就越长。如果有五轴加工这种需求的话, 因为五轴机台的排期是非常紧张的, 所以可能需要花费5到7天的时间。
但是, CNC加工出来的零件是使用真实材料制作的, 包括ABS、PC和铝合金等材料都可以进行铣削加工, 其精度可以达到±0.01mm的范围。功能验证以及装配测试等步骤都依靠这些零件来完成。尽管速度相对较慢, 但其数据是可靠的。
三、硅胶复模这个环节的时间安排, 是在7到10天这样的范围里面。
硅胶复模这种方法, 它适合于那种数量在10件到100件的小批量生产。关于它的交货周期, 它是会比单件CNC加工的时间要长一些。

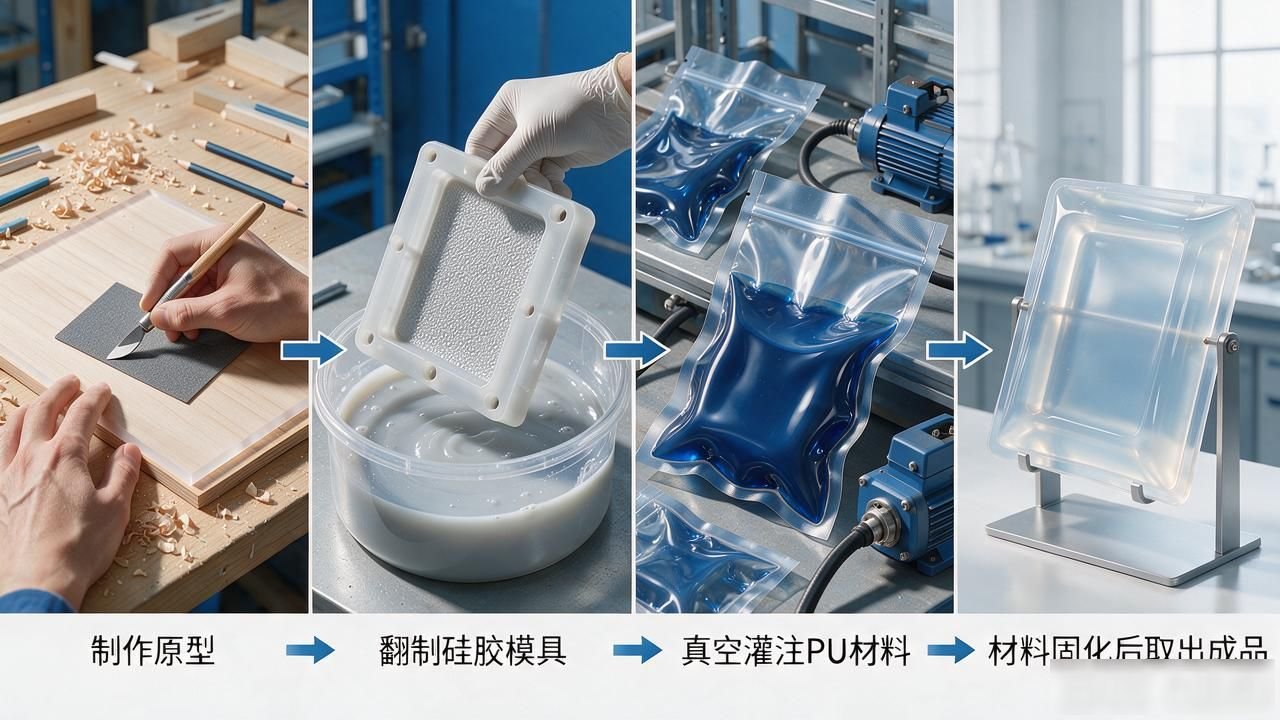

为什么会这样, 是因为这个工艺里面得先去做一个原型出来, 做完原型接着再去翻制硅胶模具, 等把硅胶模翻好后, 就得用真空灌注的方法把PU材料灌进去, 然后等材料自己慢慢固化了之后, 才能够把它从模子里面取出来。
这样完整地走一遍流程的话, 一共需要耗费七到十天的时间, 具体的时间安排是这样的, 制作模具这一环节花费二到三天的功夫, 进行材料灌注以及让材料完全固化成形这步操作也大概要两到三天才能完成, 最后的打磨以及喷漆上油这样的后期处理工作需要两天的时间来完成, 如果是打算批量制作十几件或者二十件的物件的话, 那么采用先做模具再成型的复模方法要比去单独使用CNC数控机床一件一件地生产快得多, 其核心的原因在于模具翻制成功以后可以反复使用从而生产出多个成品。
在数量比较少的时候, 最好不要选择复刻模具, 因为光是制作原型以及开启模具这一步骤, 就得花费好几天的时间, 所以如果只做一件东西的话, 从成本的角度来看是完全不划算的。
四、关于表面处理这块工作, 具体需要耗费多少时间。
裸件这一项交了, 那还并不代表整个过程就算全部完结了。表面处理这项工作呢, 是处于交付周期之中最容易被人们给看轻和没有给予足够重视的一个重要组成部分。
进行喷油处理的时候, 如果是普通的哑光喷油工艺, 通常需要准备一到两个白天的时间。要是选用高光喷油的话, 就需要额外再多打磨半天的时间。当涉及到的颜色数量越多, 所耽误的时间就会变得越长。若是双色喷油的情况之下, 必须分两次来进行遮盖式的喷涂操作, 因此需要额外增加一个白天。
再看丝印工序, 单色丝印一般只需要半天工夫。如果需要进行多色套印的操作, 则需要花一天的时间。对于铝合金制品的阳极氧化处理而言, 耗费的时间是两个白天。而电镀工艺所用的时间则介于三天到五天之间, 之所以会花费这么久, 是因为在这其中要涉及到前处理、电镀以及后处理等好几个繁杂的加工工序。
许多人在计算生产周期之时, 仅仅计算了加工所花费的时间, 却忘记了将表面处理这一环节纳入考虑范围, 其认为只要能够在五天之内获得尚未进行表面处理的零部件便能够完成交货任务, 然而实际上在进行喷漆处理时却又额外等待了三天之久, 直至展览活动开展的前一天才最终收取到成品货物, 因此在进行相关工作计划的安排过程之中, 必须采取一种独立核算的方式来将表面处理所需要花费的时间明确地计入在内。
五、影响交期的其他因素
交货期的拖延现象, 并非仅由生产工艺方面引起, 还存在其他多项具有负面作用的影响因素。
DFM审查这一回事是, 正规的拿到图纸的时候先看一遍, 发现了问题就会反馈给你要求你去改图, 然后这个改图的事情来回弄要花时间, 复杂的项目可能沟通两到三轮, 所以这个时间要去算进去啊, 不然厂里在等你改图的那几天里面就都在空转了。
排产情况: 假如厂里面的全厂订单已经满了,你的这批零件就必须排队等着。在旺季的时候CNC机台是全都安排满的, 即使是那种简单的零件也可能一直排到5天以后的时间才开始做。你要提前把这个交期要求说清楚, 这样厂方就会优先去排列你的这个生产单。
后处理工序很多, 像喷油、丝印、蕾雕以及阳极氧化这些工序来说, 每增添一道就需要多等待一天时间。假若表面处理工作需要委托外部来加工的话, 所需的时间就会变得更长, 因为涉及来回的运输过程, 这其间就需要额外花费一到两天的时间。
六、加急怎么收费
要是你确实需要加快速度, 那么可以选择接受加急处理的服务方式, 不过相应的费用是会发生改变的。
如果是要求二十四小时出样, 那么费用会达到正常价格的二三倍, 这是因为为了能够插队加工, 需要把设备和人工优先安排上, 有时候还需要加班处理。如果是要求四十八小时出样, 那么费用会上浮百分之五十到百分之一百。如果是要求三天出样, 那么费用会大约上浮百分之三十左右。
加急的意思呢, 其实并不是说做得越快就越好。要是把时间压得太紧, 负责加工的师傅就很容易出现错误的状况。后续的整理处理工作也根本就没有时间来仔细地去做, 这会导致最终的产品质量可能会受到一定程度的影响从而打折扣。
如果在时间方面是允许的情况之下, 按照正常的交货日期来完成生产, 反而是最划算的一种选择。如果真的非常紧急, 一定要赶进度, 那么就应该提前进行沟通, 看一看到底是哪些具体的工序是可以同时进行操作的以便并行处理。

七、对于拓维这一款模型来说, 其所对应的交付日期保障方面。
深圳市拓维模型技术有限公司从事手板制作, 到现在已经有整整二十四年的时间了, 公司配有超过一百三十台CNC加工中心, 不管是三轴、四轴还是五轴的机型都有配备, 所以生产排产能力比较强, 简单一些的案件正常三天就可以出货, 复杂一些的案子大概需要五天到七天的时间。
我们对于喷油这一环节, 对于丝印这一环节, 以及对于阳极氧化这一操作, 全都安排在自己内部的车间来完成, 坚决不进行对外委托加工, 这就有效节省了往返运输所需的时间消耗。
市面上许多工厂在进行表面处理流程时, 往往需要将产品发送至外部进行处理, 这样一来一回的过程会导致额外等待两到三天的时间开销, 相比之下, 在我们这里, 当前面这道工序一旦完成当天即可无缝衔接进入下一道工序处理。
我们去赶展会上那些需要加急出货的样品, 还有赶评审用的紧急订单。我们这边是支持二十四小时之内进行快速打样的安排的。现在我们有超过一百三十台设备在同时运转, 而且是全天轮班倒着干活。所以遇到结构比较简单的那种零件的话, 确实能够确保在第二天就把东西交到客户手上。
但是大家还是最好提前至少两个星期左右就开始着手去做手板这种快速成型的活计才对。这样哪怕中间还要改动设计、调整出好几个版本出来, 整个过程也能够做到十分从容不迫, 不会显得手忙脚乱。
八、常见问题
问题: 手板交付的周期能够进行压缩吗?
A说可以但是需要看哪些工序能够并行进行, 编程和材料准备能够同步走, 表面处理和检测能够穿插进行, 如果实在着急可以走加急但是费用会增加。
问: 出现这样的情况, 也就是同样的零件, 却是由不同的工厂来供应, 导致它们的交货时间差得很多, 这到底是为什么呢?
A的意思是说, 差距主要在排产能力方面, 还有设备数量够不够多, 以及是不是由自己来做所有的工序。一些小厂只有几台CNC机床, 一旦机器被安排满了, 其他人就要接着排队等待。相比之下, 我们这里有多达一百三十多台数控机床, 所以完全不存在需要排队的情况。
Q: 交付的期限已经到了, 但还是没有办法进行货物交付, 这一状况该怎么办?
正规的, 会提前说清楚这个事情。我们这边呢, 如果遇到了任何加工上出现的问题, 会在当天就通知客户, 然后一起去商量一个调整之后的方案是什么, 坚决不会拖等到最后一天的时候, 再去告诉对方说这个东西没办法完成生产任务。
问题: 对图形进行了修改之后, 到底需要再次耗费多长时间来进行等待?
要看改动的具体规模怎么样。如果只是修改一个尺寸, 可能需要耗费半天的时间, 或者是1天的时间。但是说如果需要对结构做出更改, 可能就需要重新编写程序了, 这个过程估计需要2到3天的时间。所以建议大家, 在拿到产品的第一版之后, 把那些确实需要做出的调整事项, 一次性都列出一个明确的清单出来。
结语
手板的交期它并不是一个固定死的数字, 这得看上工艺的具体情况、产品的复杂度高不高、还有表面处理的安排以及工厂排产的状况, 3D打印的速度最快也就是在一到三天之间可以完成, 如果用CNC加工的话呢通常需要三到七天才能做好, 如果是选择硅胶复模的方式那就需要七到十天, 最后再加上表面处理那一步还需要额外加上一到五天的时间, 所以在做产品计划的时候这些耗费的时间全部都要给算进去, 千万不要卡在某个时间节点的那最后一刻才去打样, 如果确实有需要做手板打样的朋友的话, 可以直接把3D图纸发过来给我们的工程师, 他们提供免费去做DFM评估以及来确认具体的交期。
